二层欧式别墅施工方案
本方案针对二层欧式别墅项目制定,项目占地174.57㎡,建筑高度8.6m,采用框架结构,工期180天。方案涵盖施工全流程关键要点,确保工程质量与安全达标,同步实现欧式风格精准落地。
一、工程概况与进度计划
项目核心结构为钢筋混凝土框架,外墙采用干挂石材+真石漆组合,屋顶为坡屋面挂瓦。进度计划分五个阶段(如图1):①基础施工30天,含地基开挖、垫层浇筑、基础梁施工;②主体结构60天,完成框架梁柱浇筑与楼板铺设;③砌筑与装修50天,含墙体砌筑、外墙装饰、室内抹灰;④安装工程30天,涵盖水电、暖通、门窗安装;⑤收尾验收10天,完成保洁、调试与竣工验收。进度图采用甘特图形式,明确各工序起止时间与衔接节点,确保施工有序推进。
二、关键工序施工要点
1. 基础施工:采用独立基础形式,开挖深度至持力层以下0.5m,基坑验收合格后浇筑C15混凝土垫层,再绑扎基础梁钢筋,支设模板后浇筑C30混凝土,养护期不少于7天。需严格控制钢筋保护层厚度与混凝土坍落度,浇筑后及时覆盖保湿。

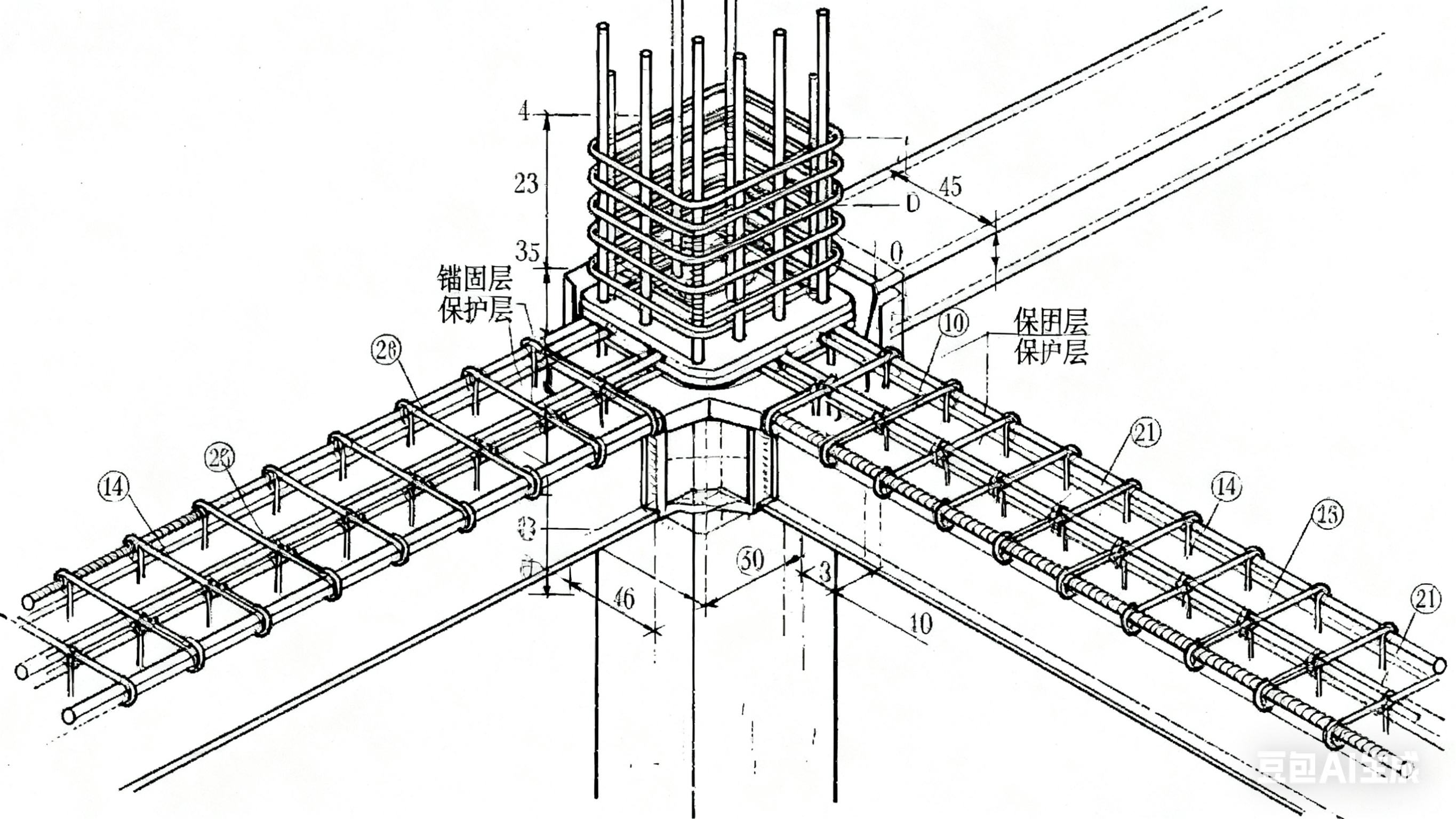

2. 主体结构:框架柱钢筋采用电渣压力焊连接,梁钢筋绑扎需确保支座锚固长度符合设计要求(如图2)。模板采用18mm厚多层板,支撑体系为钢管脚手架,浇筑前需复核模板标高与轴线位置。混凝土浇筑按“先柱后梁再板”顺序进行,振捣密实,楼板面需二次抹压,防止裂缝产生。
3. 欧式元素施工:外墙罗马柱采用预制构件安装,安装前复核轴线与标高,构件接缝处用防水砂浆填缝;浮雕线脚通过定制模具现场浇筑,确保纹理清晰、线条顺直(如图3)。坡屋顶挂瓦前需铺设防水卷材与保温层,瓦片排列整齐,搭接长度不小于100mm,脊瓦与平瓦衔接处做密封处理。
三、质量与安全保障措施
质量控制方面,原材料需提供合格证与复检报告,关键工序实行“三检制”(自检、互检、交接检),重点监控混凝土强度、钢筋间距、外墙垂直度等指标。安全管理上,施工现场设置封闭围挡,脚手架搭设符合规范要求,高空作业人员需佩戴安全带并设置安全网。临时用电采用TN-S接零保护系统,配电箱配备漏电保护器,每日进行安全巡查并记录,确保施工零事故。
四、收尾验收标准
竣工验收需满足:结构安全达标,混凝土强度合格率100%;外墙装饰线条顺直,石材铺贴空鼓率≤2%;室内净高偏差±5mm;水电安装符合规范,通水通电测试正常。验收时需提供完整施工资料,含隐蔽工程记录、检测报告等,确保项目顺利交付。
东方易筑:专注建筑装饰工程施工工程,装修设计工程图纸、专业办理上海市工程审图合格证、施工许可证;
旗下资质:消防 建筑 装修 古建 风景 园林 市政 道路 公路 桥梁 电力 变电 送电 机械 轻纺 建材 农林 工程勘探 冶金 煤炭 化工 石化 医药 造价 燃气 人防 给排水 环境卫生 模板 脚手架 结构补强 城市及道路照明 城乡规划编制 防水防腐保温隔热等工程设计施工资质;
◇监理服务。
服务中小企业:致力于让天下没有难做的工程。让天下没有难做的设计。本公司汇集数百名工程技术人员。数十位高级专家,建筑、结构、幕墙、电力、给排水、装饰、机电、自动化、暖通、造价、建筑装饰装修专业人才门类齐全,实力雄厚,10000+服务过的客户见证。遍布全国数百家分公司的布局,更好的服务社会各界!
服务热线:19301335688(微信同号)
